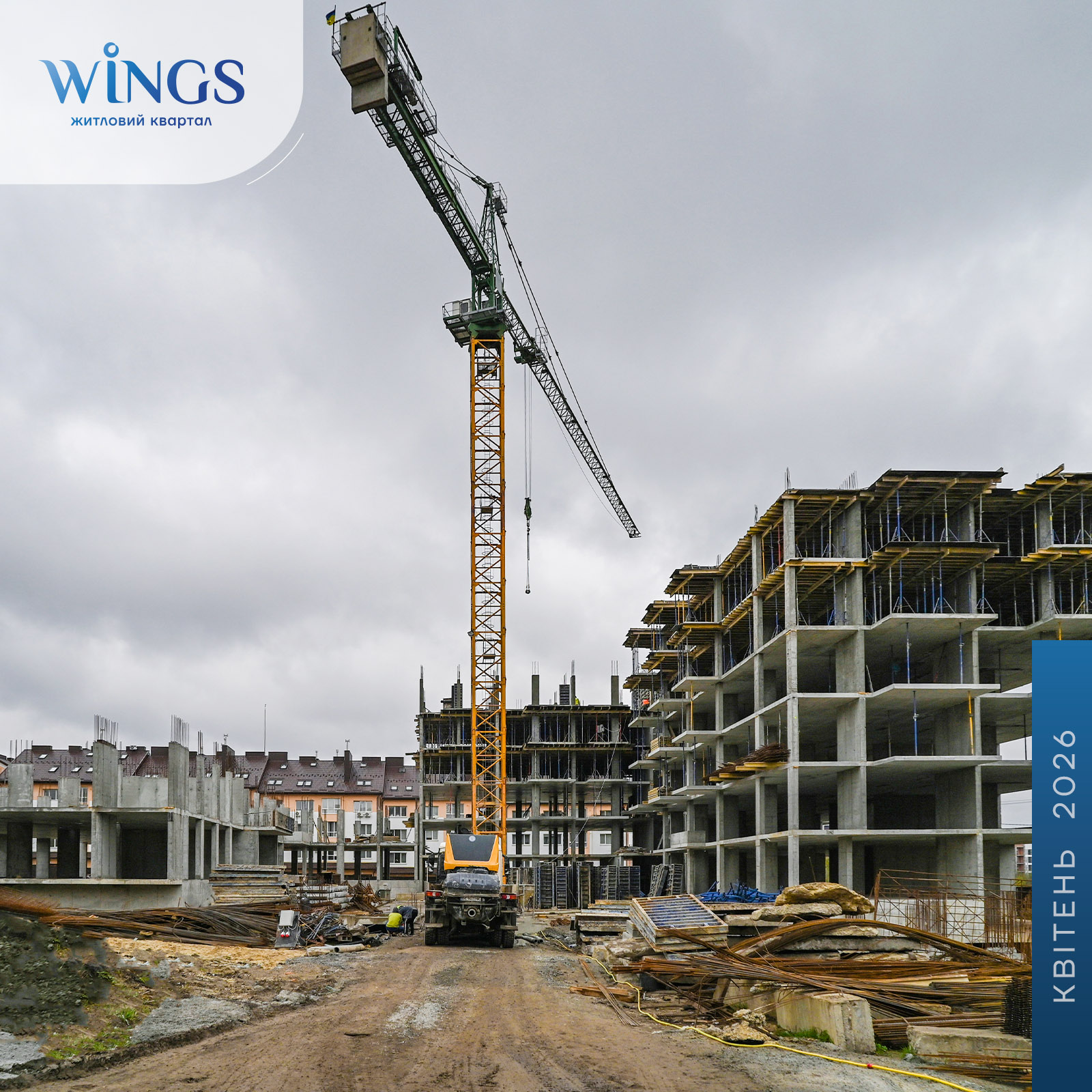

Влаштування котловану 1 черги будівництва - завершено.
Будинок №1:

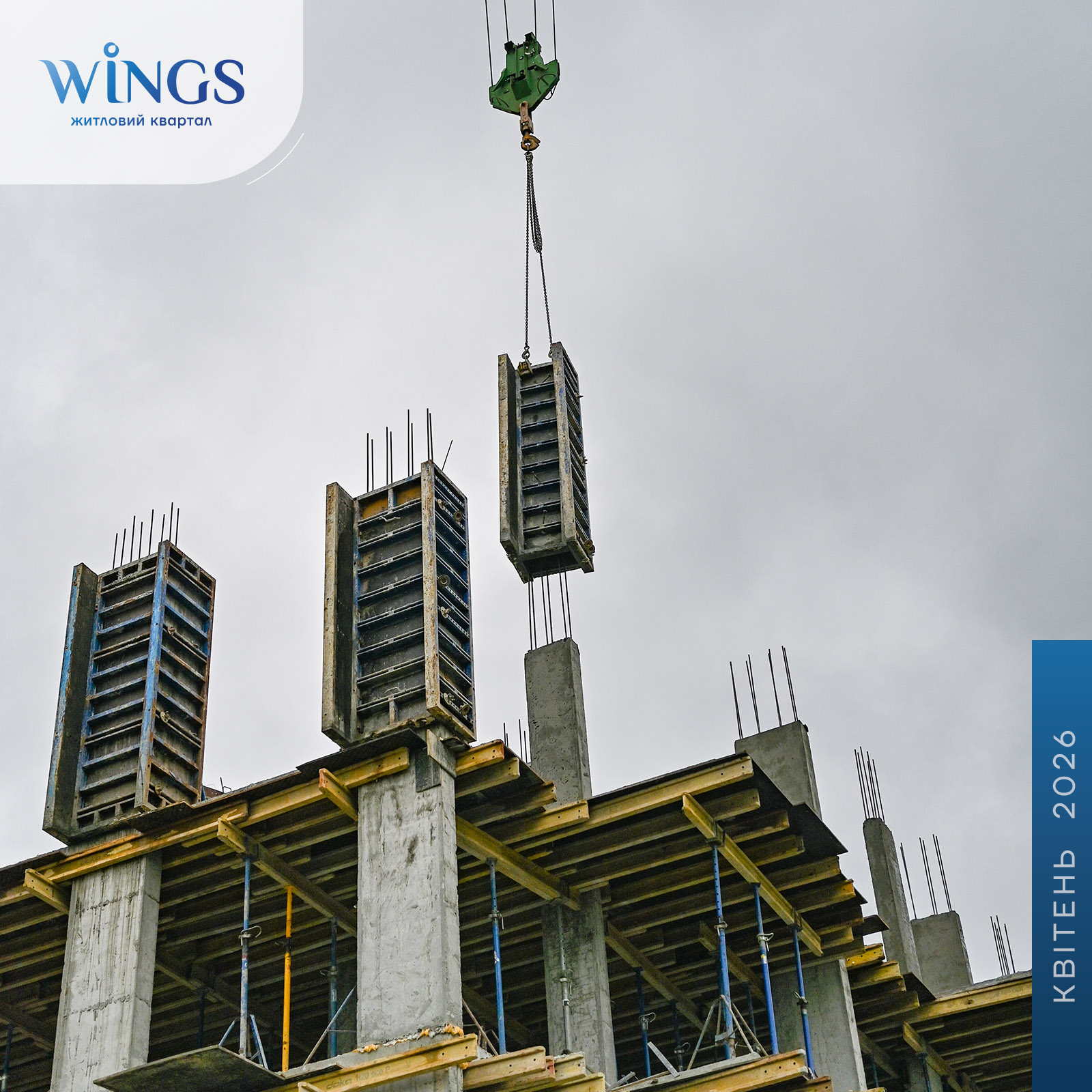

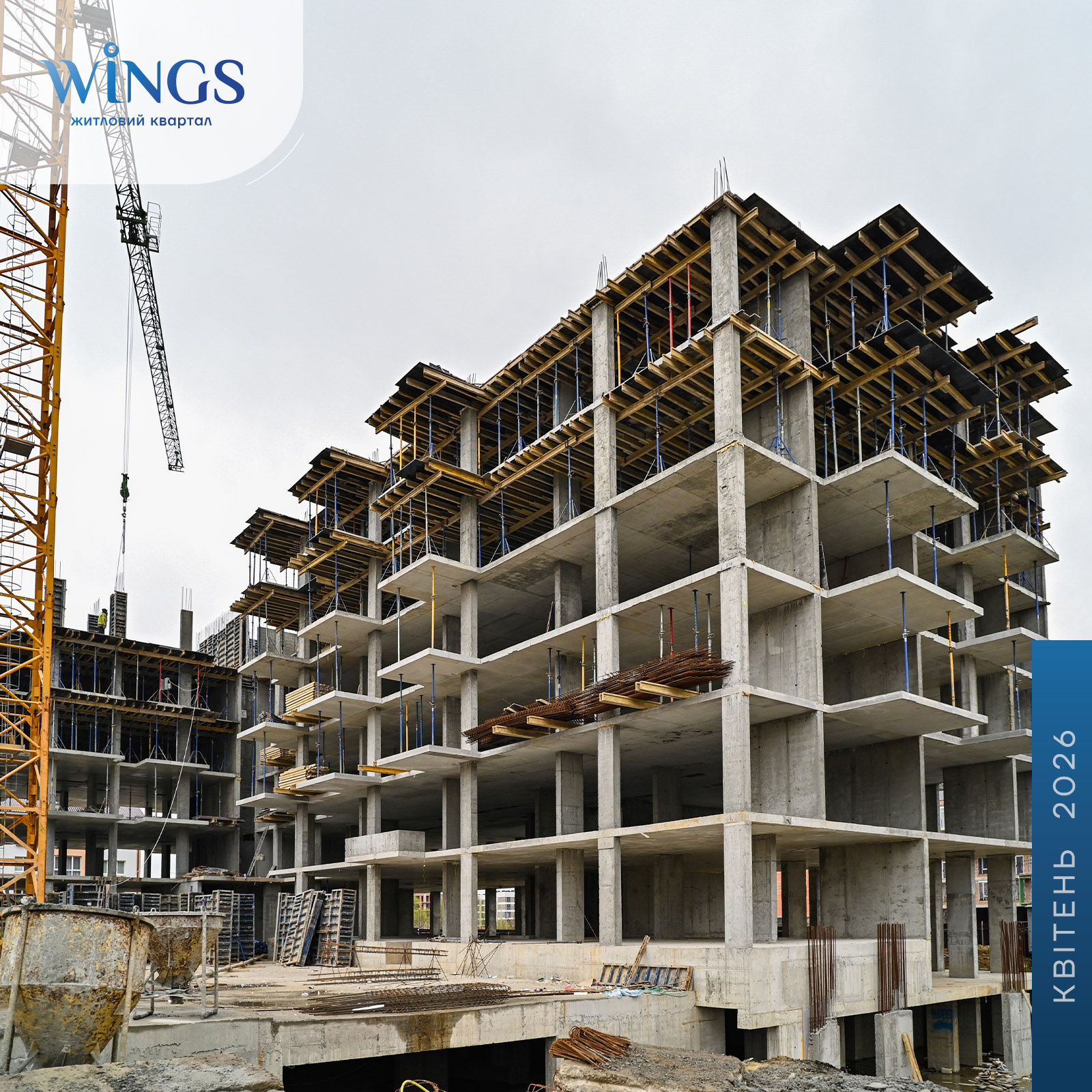

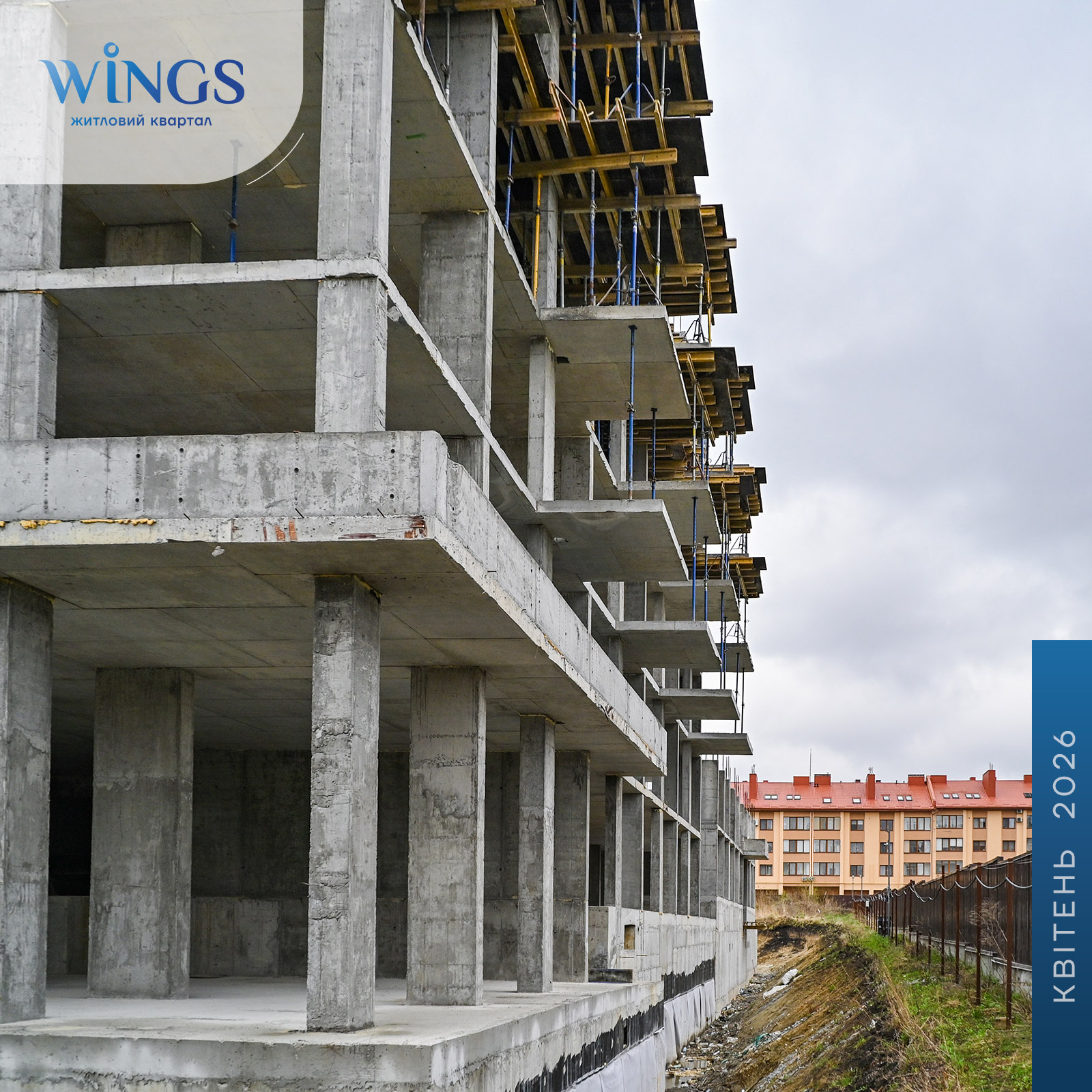

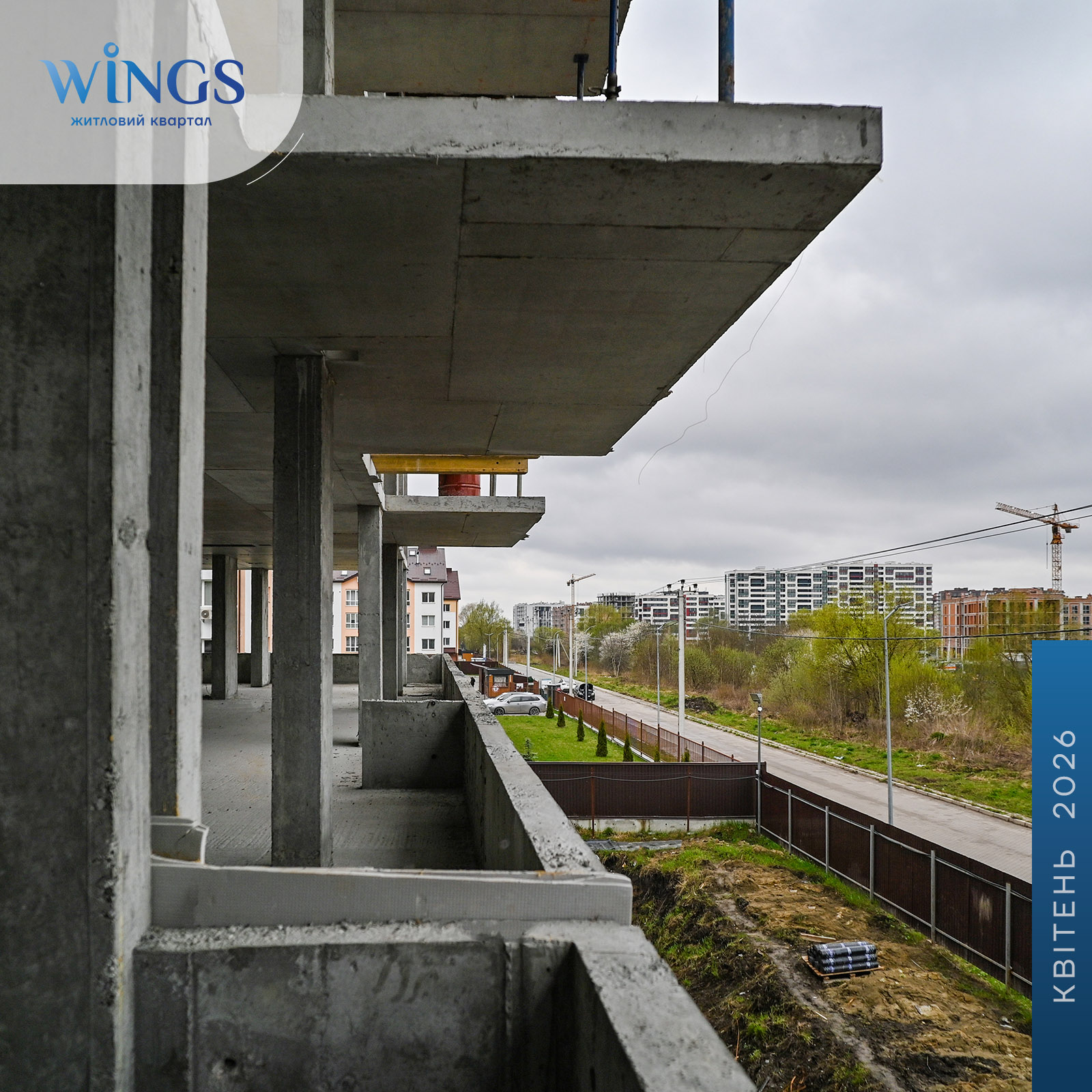

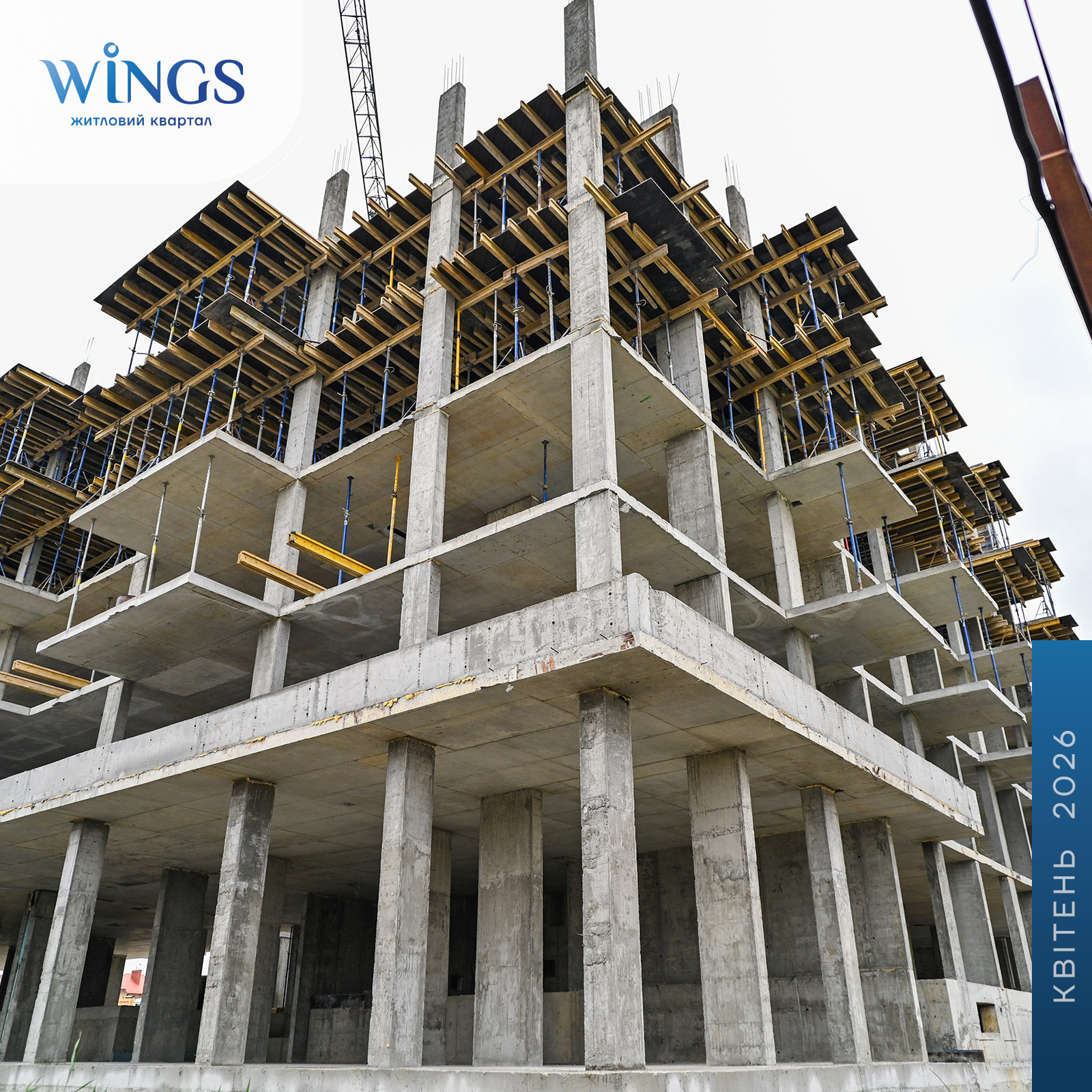

Влаштування моноліту – виконано на 70 %, виконуються роботи по вертикальних конструкціях 6 поверху.
Влаштування вертикальної гідроізоляції – виконано на 80 %.
Будинок №2:

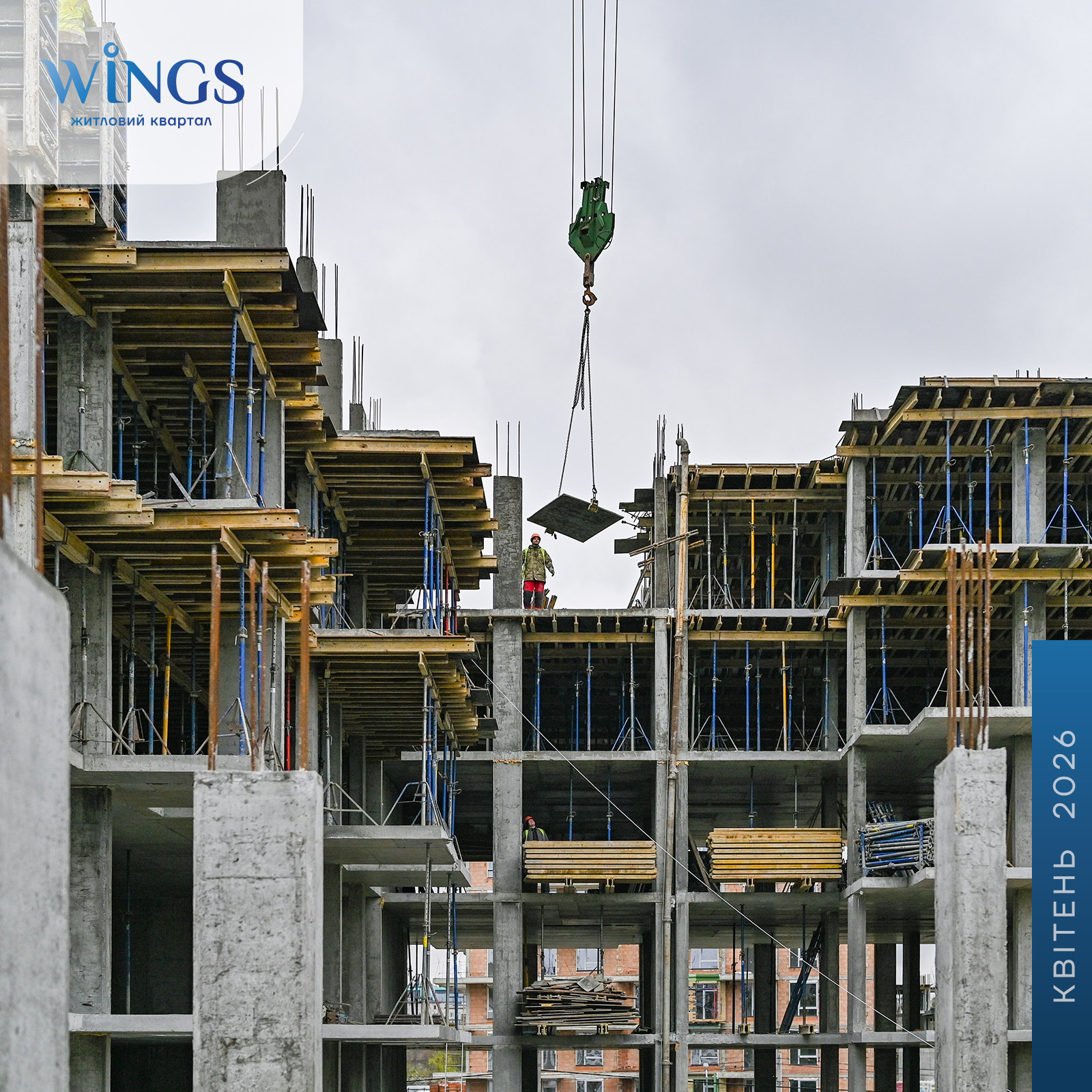

Влаштування моноліту – виконано на 20%, виконуються роботи по влаштуванню плити перекриття 2 поверху.
